6月15日,记者从市水务管理局获悉,全省重大水利工程项目青岛官路水库工程关键节点目标如期实现,围坝和泵站等主体工程全面建成,项目建设取得决定性进展。一座高达20多米、库容超2亿立方米的超级水利工程拔地而起,这座华北地区在建最大平原水库已聚势成“盆”。官路水库建成后,将与棘洪滩水库双库联调,极大提升青岛乃至胶东半岛水资源统筹调配、供水保障能力。
破解半岛水资源短缺瓶颈
近日,在青岛官路水库建设现场,工人们热火朝天加速浇筑坝顶防浪墙,三座现代化泵站厂房内设备正在有序安装调试。作为山东省现代水网先导区骨干工程、黄河流域水资源优化调配标志性项目,青岛官路水库自开工以来,省市联动、合力攻坚,全体参建者锚定年度工作任务,以决战决胜姿态冲刺收官,跑出重大水利项目建设“加速度”。

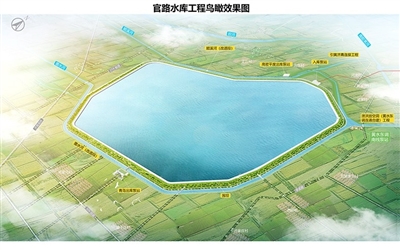

官路水库坐落于青岛胶州市与潍坊高密市交界处,是衔接黄河水、南水北调水与本地雨洪资源的关键性调蓄枢纽。工程总库容2.11亿立方米,兴利库容1.92亿立方米,建成初期可向青岛及胶东腹地调配长江水、黄河水,有效破解胶东半岛长期以来的水资源短缺瓶颈。
工程建设取得决定性进展
青岛市官路水库工程建设指挥部建立“市级统筹、专班推进、多方联动”的攻坚体系,实行“每日调度、每周通报、每月考核”的闭环管理。指挥部全体人员常驻现场、靠前指挥,市水务管理局强化行业监管、一线指导,连续三年组织开展劳动竞赛,建立“五方联动”机制,统筹协调人员、设备、物料等要素供给。组织开展“百日攻坚”行动,倒排工期、挂图作战,现场日均投入施工人员400余人、各类施工设备150余台套,全体建设者战晴天、抢雨天,实行“白加黑、五加二”连续作业,全力推动工程建设提质提速。
截至目前,工程建设各关键节点目标如期实现。围坝、泵站等主体工程已全面建成,累计完成投资超70.6亿元,占总投资的77.2%。12.689公里围坝填筑全部完成,坝坡联锁块安装完成超95%,防浪墙浇筑完成近99%,拱形骨架护坡完成超96%,一条坚固的“水上长城”已具雏形。泵站工程进入设备安装调试冲刺阶段,三座现代化泵站厂房内,一台台重达数十吨的水泵、电机机组整齐排列,技术人员正手持精密仪器对机组同轴度进行校准,泵站整体将逐步进行系统联调。智慧化设备全面布设,库区水保林、生态廊道建设加快推进,水库围坝压重平台、连接线和泵站场区苗木种植完成超80%,工程生态效益逐步显现。
岛城将构成双渠双库供水格局
作为山东省近年来新建的兴利库容最大水库,官路水库库容相当于青岛棘洪滩水库、崂山水库两座库容总和,是山东构建现代水网的重要结点和骨干工程。自2023年全面开工以来,项目通过应开尽开工作面、施工资源饱和投入、科学流水施工等方式,组织参建单位开展“争进度、赛质量、保安全”劳动竞赛,攻坚大体量均质坝填筑、库区断裂带防渗帷幕、大体积联锁块护砌等施工难点,全面保障水库建设高效有序推进。
官路水库及输配水工程建成后,青岛将告别“单渠单库”不安全供水现状,将与引黄济青、棘洪滩水库构成“双渠双库”供水格局,将大力提升青岛乃至胶东半岛水资源统筹调配、供水保障和储备能力,助力山东区域经济社会高质量发展。
